排程過程中有三個變數:工作量(Work),期間(Duration) 與單位 (Unit,或投入百分比)。
Clarizen能協助您依不同特性調整排程結果。
以下是固定工作量的範例:
例1: 摺紙鶴160隻, 一個人要摺2天, 2個人則可以1天完工.

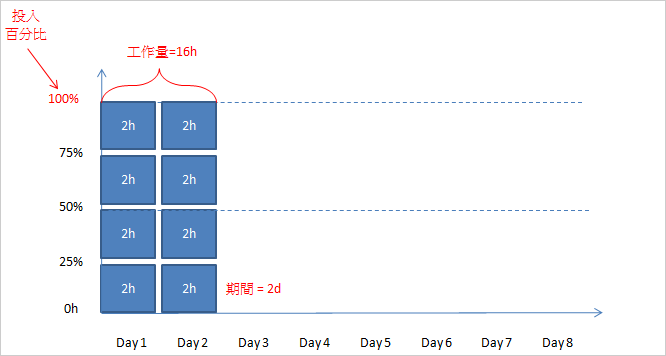

例2: 任務A 的工作量是16h, 工作期間是從 Day1 到 Day2, 交由 Michael 每天工作8小時(投入100%)可完成

若投入50%則,4天可完成

若投入25%, 則8天可完成, 依此類推

其實原理很簡單,請注意下列公式(以上圖為例):
工作量 = 期間 x 單位 (單位 = 投入%)
16h = 8 Day x 25% ( 1 Full Day = 8h )
工作量 = 期間 x 單位 (單位 = 投入%)
16h = 8 Day x 25% ( 1 Full Day = 8h )

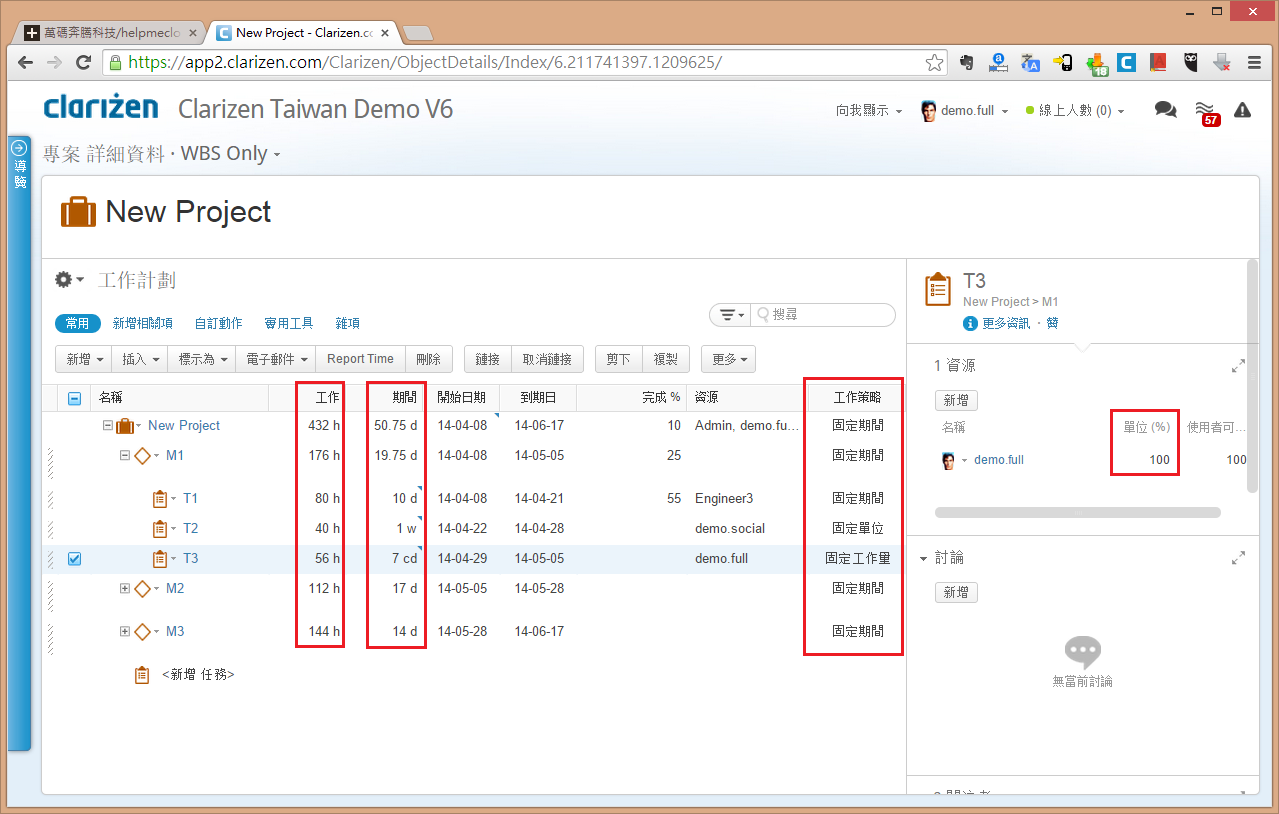

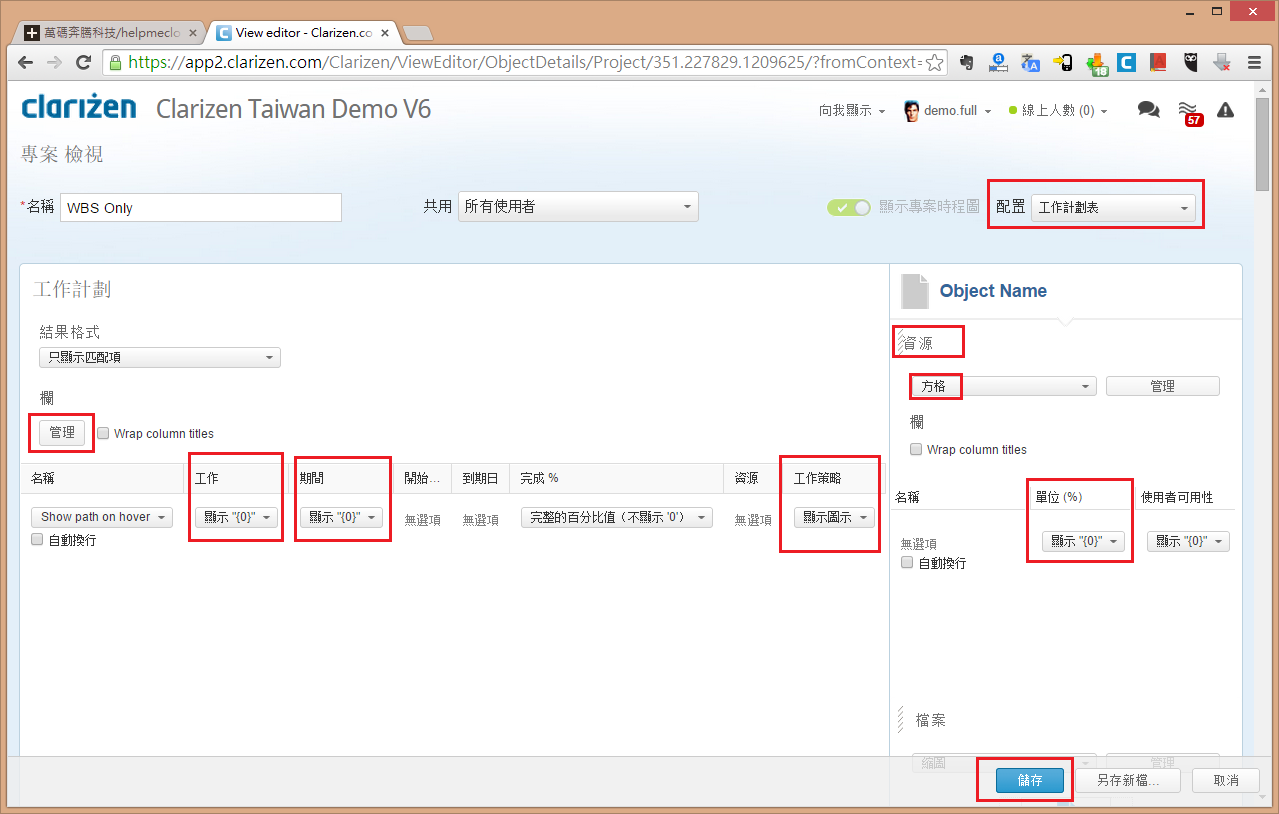

下表是Clarizen重新排程的行為模式對照表:
|
排程政策/使用者變更 |
調整工期(Duration) |
調整工作量(Work) |
調整單位(Unit) |
|
固定期間(Fixed Duration) |
工作量(Work)重新計算 |
單位(Units)重新計算 |
工作量(Work)重新計算 |
|
固定工作(Fixed Work) |
單位(Units)重新計算 |
工期(Duration)重新計算 |
工期(Duration)重新計算 |
|
固定單位(Fixed Unit) |
工作量(Work)重新計算 |
工期(Duration)重新計算 |
工期(Duration)重新計算 |
當您固定A,調整B,當然 Clarizen 就幫您重新計算C,如下範例:
工作量 = 期間 x 單位
(固定) (調整) (重算)
工作量 = 期間 x 單位
(重算) (固定) (調整)
工作量 = 期間 x 單位
(調整) (重算) (固定)
