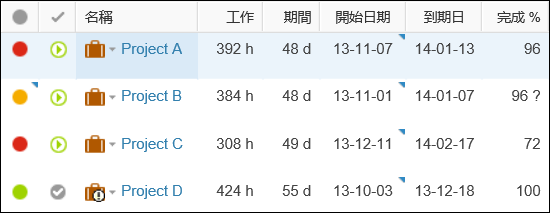

您的專案在Clarizen中啟動後, 系統會自動跟催任務的進度, 若進度落後或是過期, 系統會自動將該任務標示為橘燈或紅燈, 便於專案經理追蹤.
末端任務 (沒有子任務之任務)的燈號定義如下:
準時的(綠色)
實際完成率 > 預期完成率 x 90%
有風險的(橙色)
實際完成率 < 預期完成率 x 90%
已過期未完成(紅色)
任務的到期日已過,而實際完成率<100%
父階工作項目
父階的工作項(有子項任務)定義同上,唯有一例外, 有時經計算後父子階燈號會不同, 但若其子項在要徑上,則父階項將以該要徑子項的燈號為其燈號。
其詳細定義請參考 User Manual : http://usermanual.clarizen.com/#4-7-3-4-2-scheduling-2
